Quy trình thi công ép cọc nhà dân dụng tại Nhà Huế
Ép cọc bê tông trong xây dựng nhà ở dân dụng là một trong những công tác thi công đặc biệt quan trọng. Bên cạnh việc là hạng mục nắm vai trò chịu tải cho toàn bộ công trình, thi công ép cọc bê tông cũng là công tác nặng nhọc và tiềm ẩn nhiều rủi ro, dễ gây tác động đến địa chất và công trình lân cận.
Chính vì vậy, với vai trò là Công ty xây nhà trọn gói uy tín với hơn 10 năm thi công nhà ở dân dụng tại Huế, Nhà Huế đã và đang áp dụng quy trình các bước thi công ép cọc bê tông bài bản và kỹ lưỡng. Quy trình này không chỉ giúp đảm bảo yêu cầu kỹ thuật trong việc chịu tải mà còn tránh được các ảnh hưởng của công tác thi công đối với các công trình xây dựng liền kề.
Quy trình thi công ép cọc bê tông nhà ở dân dụng tại Nhà Huế
Bước 1: Công tác trắc đạc, xác định mốc giới và định vị tim trục

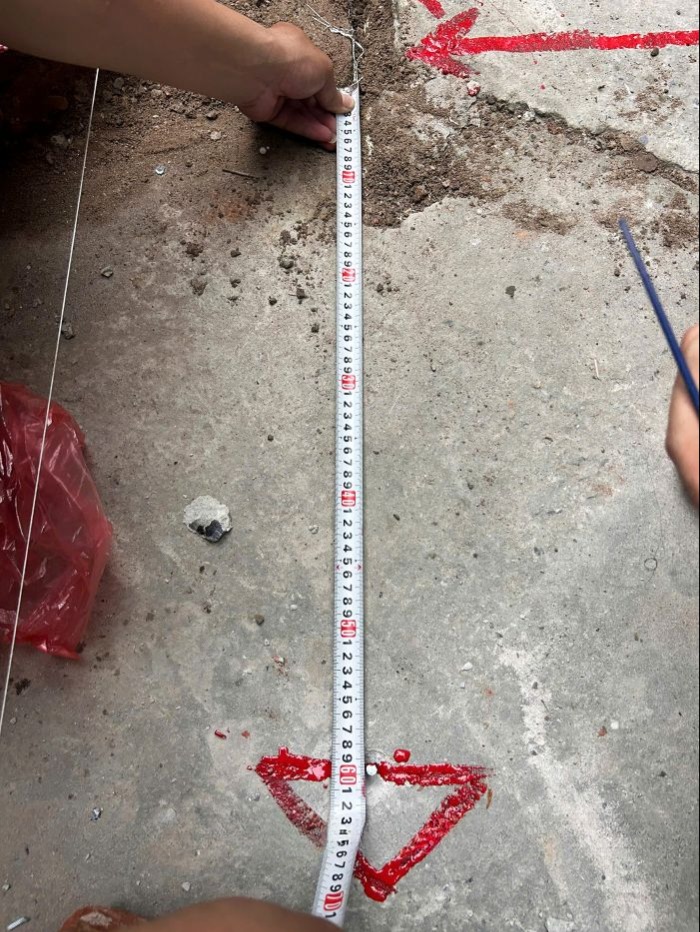

(163).jpg)
Hình ảnh công tác trắc đạc xác định mốc giới, cao độ, tim trục
Nhiệm vụ của công tác này đầu tiên là định vị công trình, xác định các mốc giới của công trình; đo đạc lại kích thước trên thực tế và so sánh với sơ đồ thửa đất trên Giấy chứng nhận quyền sử dụng đất. Tiếp đó, đội ngũ kỹ thuật hiện trường tiến hành xác định các thông số như cao độ, tim trục; gửi mốc ra các vị trí cố định để phục vụ cho công tác đào móng, ép cọc tiếp theo.

Bước 2: Thi công đào lật móng cũ, chuẩn bị mặt bằng ép cọc
Nhiệm vụ của công tác này là đào lật móng cũ, thăm dò và loại bỏ hoàn toàn các phế thải hoặc các chướng ngại vật có thể gây cản trở đến quá trình ép cọc. Tiếp đó là tiến hành đổ bù cát vào mặt bằng để đảm bảo cao độ theo tính toán, cũng như thuận tiện cho công tác di chuyển của các loại máy móc thi công.
(163).jpg)
Hình ảnh thi công đào lật móng cũ
Bước 3: Nghiệm thu máy móc thiết bị đưa vào sử dụng
Sau khi các loại máy móc và cọc bê tông đã tập kết tại hiện trường, kỹ sư giám sát tiến hành xuất trình giấy tờ, chứng chỉ kiểm định của các máy móc thiết bị có liên quan như: Kiểm định áp kế, hiệu chuẩn máy ép cọc, bảng quy đổi lực ép...

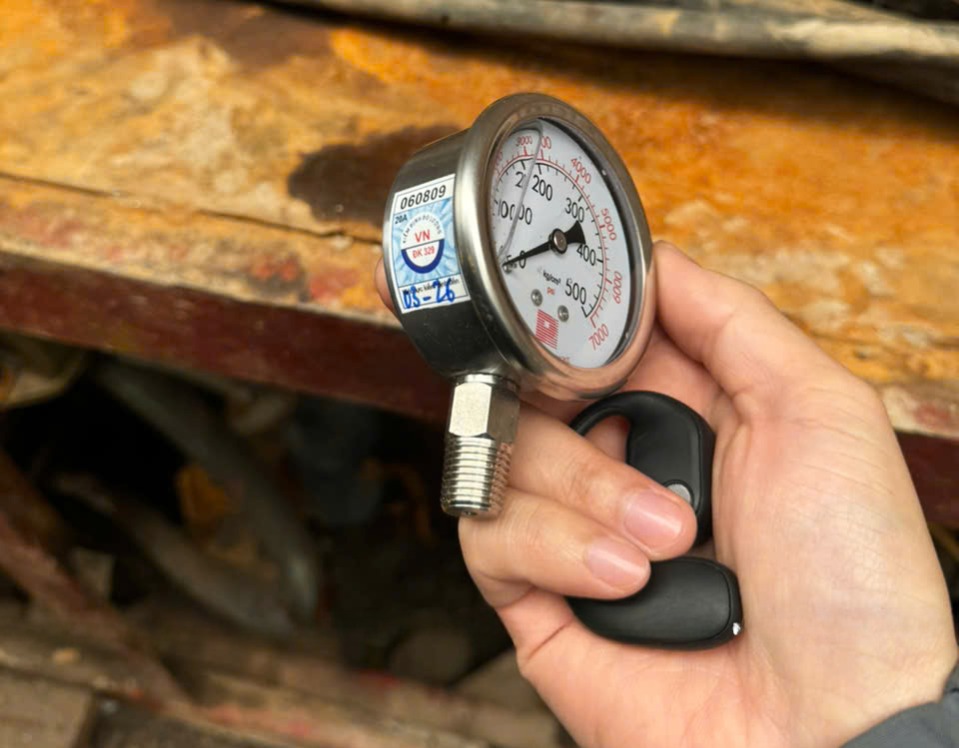

(121).jpg)
Bước 4: Nghiệm thu cọc bê tông tại hiện trường
Đối với cọc bê tông khi tập kết về hiện trường, kỹ sư giám sát tiến hành mời chủ đầu tư kiểm tra sản phẩm chính hãng, kiểm tra quy cách cọc và sắt thép cấu tạo cọc...

(104).jpg)
(79).jpg)

Kiểm tra quy cách, kích thước cọc bê tông
(70).jpg)

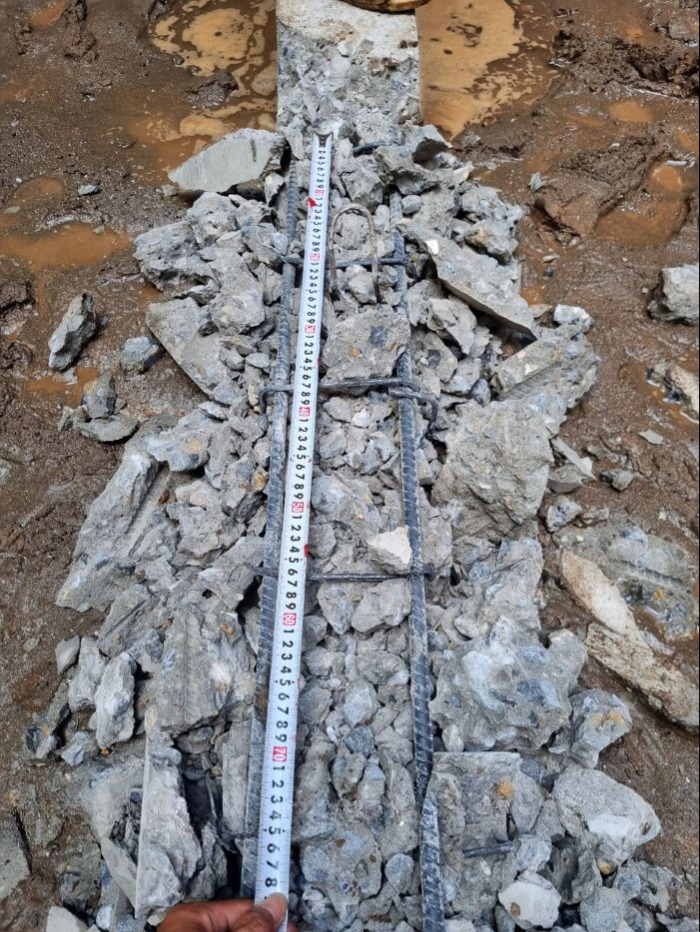

Đập ngẫu nhiên một phân đoạn để kiểm tra thép cấu tạo cọc
Bước 5: Thi công ép cọc
Đối với công tác quan trọng như thi công ép cọc, kỹ sư hiện trường của Nhà Huế thực hiện giám sát trong toàn bộ thời gian diễn ra hoạt động thi công; Chỉ đạo thực hiện đầy đủ các bước thi công theo đúng kỹ thuật, đồng thời báo cáo liên tục để các bên liên quan cùng nắm được.

(48).jpg)
Công tác khoan dẫn nhằm giảm thiểu tác động đến nền đất cũng như ảnh hưởng đến công trình liền kề

(164).jpg)
(164).jpg)

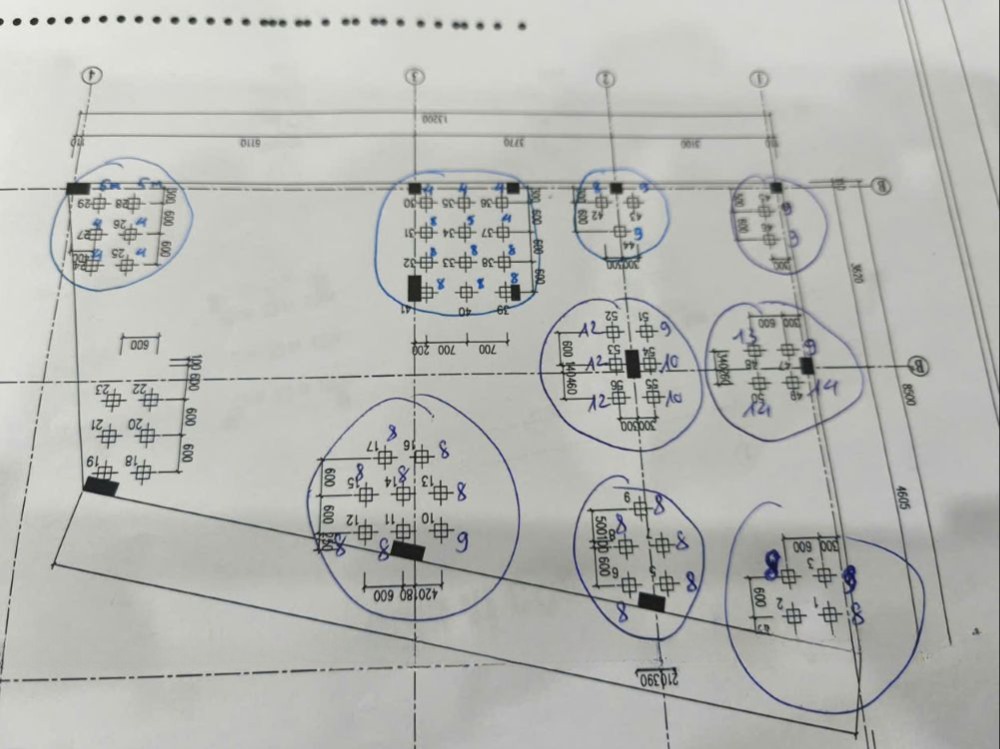

Thực hiện ghi chú trực tiếp trên bản vẽ sơ đồ cọc ép
Quý khách hàng quan tâm đến thiết kế và chi phí xây dựng nhà trọn gói tại Huế, vui lòng liên hệ qua Điện thoại/ Zalo: 0935 004 225 để được tư vấn chi tiết.
